Iv-asennusta ja lattian eristystä
Vk 12
9.3. Pystytyspv. nro 8: Kuistin pilarit ja katto tehty
10.3. Nurkkalaudat asennettu, kuistin katos tehty.
10.3. Nurkkalaudat asennettu, kuistin katos tehty.
11.3. Pystytyspv. nro 9: Ikkunat ja ovet paikoilleen! Pääsuunnittelija tarkastamassa talon.
11.3. Sisätyöt alkoi! Iv-putkien asennusta, tuulenohjauslevyt paikalleen.
12.3. Iv- putkien asennus jatkuu
13.3. Iv- putkien asennusta ja eristämistä
14.3. Iv- putkien eristämistä. Ulkovalojen korkeudet päätetty.
15.3. Iv- putkien eristämistä
Vk 13
16.3. Iv-putkien asennus valmis. Kvv-työnjohtaja teki tarkastuskäynnin. Sähköjä asennettu.
17.3. Iv-putkien eristämistä
18.3. Iv-putkien eristämistä. Sisäkattoa tehty.
19.3. Iv-putkien eristämistä
20.3. Iv-putkien eristys valmis. Rakennustarkastaja kävi. Yläpohjan iv hommia.
Vk 14
23.3. Uula homesuoja ruiskutettu talon ulkopintaan.
24.3. Viemäreitä kaivettu
25.3. Viemärit valmiit

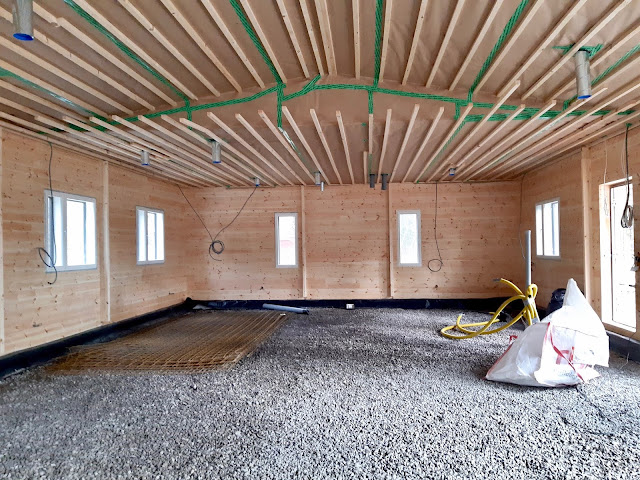

26.3. Tärytetty sepeliä
27.3. Tärytetty sepeliä, Ekovillan puhallus yläpohjaan
28.3. Lattiaan eristeiden laittoa
29.3. Lattiaan eristeiden laittoa
Vk 15
30.3. Eristeiden laittoa
1.4. Eristys valmis. Käyttövesiputket uritettu styroksiin.
2.4. Rautaverkot asennettu eristeen päälle
3.4. Reunanauhat laitettu talon sisäreunoihin
4.4. Lattialämmityskaapeleiden asennus
11.3. Sisätyöt alkoi! Iv-putkien asennusta, tuulenohjauslevyt paikalleen.
12.3. Iv- putkien asennus jatkuu
13.3. Iv- putkien asennusta ja eristämistä
14.3. Iv- putkien eristämistä. Ulkovalojen korkeudet päätetty.
15.3. Iv- putkien eristämistä
16.3. Iv-putkien asennus valmis. Kvv-työnjohtaja teki tarkastuskäynnin. Sähköjä asennettu.
17.3. Iv-putkien eristämistä
18.3. Iv-putkien eristämistä. Sisäkattoa tehty.
19.3. Iv-putkien eristämistä
20.3. Iv-putkien eristys valmis. Rakennustarkastaja kävi. Yläpohjan iv hommia.
Vk 14
23.3. Uula homesuoja ruiskutettu talon ulkopintaan.
24.3. Viemäreitä kaivettu
25.3. Viemärit valmiit
26.3. Tärytetty sepeliä
27.3. Tärytetty sepeliä, Ekovillan puhallus yläpohjaan
28.3. Lattiaan eristeiden laittoa
29.3. Lattiaan eristeiden laittoa
Vk 15
30.3. Eristeiden laittoa
1.4. Eristys valmis. Käyttövesiputket uritettu styroksiin.
2.4. Rautaverkot asennettu eristeen päälle
3.4. Reunanauhat laitettu talon sisäreunoihin
4.4. Lattialämmityskaapeleiden asennus
Kiva lukea tuosta aikajanasta. Meidän tutulla nyt alkaa ilmanvaihtokanavien asennus, kunhan osat tulevat. Minulla ainakin meinaa itsellekin tulla pieni talokuume, kun seuraa näitä projekteja. Kovasti tsemppiä, hyvältä näyttää. https://www.iv-lipasti.com/tuotteet
